راهنمای جامع احداث نیروگاه خورشیدی در ایران؛ از انتخاب مدل تا فروش برق (بر اساس مصوبات ۱۴۰۵ ساتبا)

اگر به فکر احداث نیروگاه خورشیدی روی پشت‌بام خانه، کارخانه یا زمین خودتان افتاده‌اید، این سوال برایتان پیش آمده که «از کجا شروع کنم؟». بین انتخاب مدل سرمایه‌گذاری، گرفتن مجوز از ساتبا، انتخاب پنل و اینورتر مناسب، و در نهایت فروش برق تولیدی، مسیر می‌تواند گیج‌کننده به نظر برسد.

خبر خوب این است که ایران با میانگین بیش از ۳۰۰ روز آفتابی در سال و تابش حدود ۴.۵ کیلووات‌ساعت بر متر مربع در روز، یکی از بهترین موقعیت‌های جغرافیایی جهان برای سرمایه‌گذاری خورشیدی را دارد؛ به‌طوری‌که دوره بازگشت سرمایه در این حوزه معمولاً بین ۲.۵ تا ۵ سال برآورد می‌شود. در این راهنما، تمام مسیر احداث نیروگاه خورشیدی خانگی و صنعتی را طبق آخرین مصوبات و تعرفه‌های ۱۴۰۵ وزارت نیرو و ساتبا، قدم‌به‌قدم بررسی می‌کنیم.



مرحله ۱: انتخاب مدل سرمایه‌گذاری در نیروگاه خورشیدی

پیش از هر اقدامی، باید بدانید برق تولیدی را چگونه می‌خواهید مصرف یا بفروشید. ساتبا (سازمان انرژی‌های تجدیدپذیر و بهره‌وری انرژی برق) در حال حاضر ۶ مدل رسمی سرمایه‌گذاری تعریف کرده است:



مدل ۱) خودمصرفی (خانگی و صنعتی)

بهترین گزینه برای خانه، کارخانه یا مزرعه. برق تولیدی در محل مصرف می‌شود و مازاد آن به شبکه فروخته می‌شود. به‌دلیل کثرت این نیروگاه‌ها، ثبت درخواست و پرداخت صورت‌حساب از طریق شرکت توزیع برق استانی انجام می‌شود.



مدل ۲) فروش کامل به شبکه (خرید تضمینی ماده ۶۱)

برق به‌طور کامل به شبکه فروخته می‌شود. مدت قرارداد خرید تضمینی معمولاً بین ۲۰ تا ۲۵ سال است و نرخ خرید هرساله بر اساس تعرفه‌های اعلامی دولت بازنگری می‌شود.



مدل ۳) ماده ۱۲ قانون رفع موانع تولید (ویژه سرمایه‌گذاران بزرگ)

ساتبا از طریق مناقصه، شرکت‌های سرمایه‌گذار را انتخاب می‌کند؛ برنده کسی است که کمترین قیمت به ازای هر کیلووات‌ساعت را پیشنهاد دهد. سقف قیمت در مناقصه حداکثر ۶.۹ سنت دلار به ازای هر کیلووات‌ساعت است و این روش نیازمند مصوبه شورای عالی اقتصاد است.



مدل ۴) عرضه در بورس انرژی (تابلوی سبز)

سرمایه‌گذار برق خود را با قیمت بازار می‌فروشد که می‌تواند بالاتر از نرخ تضمینی باشد، اما ریسک نوسان قیمت نیز وجود دارد.



مدل ۵) تأمین برق مراکز استخراج رمزارز

نیروگاه تجدیدپذیر مخصوص تأمین انرژی ماینرها ساخته می‌شود. این مدل از خاموشی‌های دوره‌ای معاف‌تر است.



مدل ۶) شهرک تخصصی خورشیدی

زمین آماده با زیرساخت پست و شبکه از پیش فراهم شده و سرمایه‌گذار فقط تجهیزات نصب می‌کند؛ ریسک مجوز زمین در این مدل حذف می‌شود.



توصیه عملی سافا:
برای اکثر افراد و کسب‌وکارها، مدل خودمصرفی + فروش مازاد ساده‌ترین، کم‌ریسک‌ترین و سریع‌ترین مسیر است. اگر زمین یا پشت‌بام بزرگ دارید و قصد سرمایه‌گذاری محض دارید، مدل خرید تضمینی ۲۰ ساله پایدارترین درآمد را برایتان به همراه دارد.



مرحله ۲) ارزیابی فنی و انتخاب محل نصب نیروگاه خورشیدی

موفقیت یک نیروگاه خورشیدی، پیش از هر چیز به ارزیابی درست محل نصب بستگی دارد. دو معیار کلیدی در این مرحله «ساعت تابش مؤثر» و «زاویه بهینه نصب» هستند.

ساعت تابش مؤثر خورشیدی در شهرهای ایران

ساعت تابش مؤثر یعنی تعداد ساعاتی که شدت نور خورشید بالای ۱۰۰۰ وات بر متر مربع است. هر کیلووات پنل در هر ساعت تابش مؤثر، حدود ۱ کیلووات‌ساعت برق تولید می‌کند.

قانون طلایی جهت‌گیری پنل

پنل‌ها باید دقیقاً رو به جنوب جغرافیایی باشند. انحراف ۱۵ درجه از جنوب حدود ۲٪ و انحراف ۴۵ درجه تا ۱۵٪ کاهش بازدهی ایجاد می‌کند. همچنین کاهش ۱۰ درجه‌ای زاویه پنل در تابستان و افزایش ۱۰ درجه‌ای در زمستان، بازدهی فصلی را بهبود می‌بخشد.



مرحله ۳) دریافت مجوز از برق منطقه‌ای برای نیروگاه خورشیدی (تا ۲۰۰ کیلووات)

پیش‌نیاز: داشتن انشعاب برق

داشتن کنتور برق فعال در محل نصب الزامی است. اگر کنتور ندارید، می‌توانید «انشعاب مجازی» درخواست دهید. انشعابی صرفاً برای تولید، بدون نیاز به کابل‌کشی خانگی. سقف ظرفیت قابل نصب دو برابر ظرفیت انشعاب است؛ مثلاً با انشعاب ۱۵ آمپر (۳.۳ کیلووات) می‌توانید تا ۶.۶ کیلووات پنل نصب کنید.

مدارک مورد نیاز:

قبض برق

کارت ملی

سند مالکیت یا اجاره‌نامه

ظرفیت انشعاب شما روی قبض برق نوشته شده واحد آمپر یا کیلووات. هر آمپر تقریباً معادل ۰.۲۲ کیلووات توان است.





شش گام ثبت درخواست و راه‌اندازی

۱. ورود به سامانه مهرسان یا برق‌من

به وب‌سایت شرکت توزیع برق استان خود مراجعه کنید و از مسیر «میز خدمات الکترونیک خدمات انرژی‌های تولید پراکنده درخواست نصب مولد خورشیدی» اقدام کنید. اطلاعات انشعاب، کد ملی، آدرس ملک و مشخصات تقریبی سیستم را وارد نمایید.

۲. بررسی اولیه شبکه توسط اداره برق

کارشناس شرکت توزیع بررسی می‌کند آیا شبکه محلی ظرفیت دریافت برق تولیدی را دارد. این مرحله معمولاً ۱ تا ۲ هفته طول می‌کشد. در صورت تأیید، نامه موافقت اصولی صادر می‌شود.



۳. ارائه مدارک حضوری و انعقاد قرارداد

با مدارک اصل و کپی به دفتر انرژی‌های تجدیدپذیر شرکت توزیع برق مراجعه کنید. قرارداد خرید تضمینی برق (۲۰ ساله) در همین مرحله منعقد می‌شود.

مدارک لازم:

اصل کارت ملی

اصل سند مالکیت

قبض برق اخیر

تصویر از ملک/پشت‌بام



۴. نصب توسط پیمانکار مجاز ساتبا

پیمانکار باید در لیست مجاز شرکت توزیع برق یا ساتبا باشد و نصب پنل، اینورتر، کابل‌کشی، ارت‌گذاری و تابلوی AC/DC را انجام دهد.



۵. بازرسی و نصب کنتور هوشمند دو طرفه

کارشناس شرکت توزیع برق سیستم نصب‌شده را بازرسی می‌کند. در صورت استاندارد بودن نصب، کنتور هوشمند دو طرفه (صادراتی/وارداتی) نصب می‌شود که هم مصرف از شبکه و هم تزریق به شبکه را اندازه‌گیری می‌کند.







۶. آغاز بهره‌برداری

از روز نصب کنتور، فروش برق به شبکه آغاز و قرارداد فعال می‌شود. صورت‌حساب تولید هر ماه توسط اداره برق محاسبه و واریز می‌شود.

در برخی مناطق پرتراکم تهران و کلان‌شهرها ممکن است شبکه اشباع باشد؛ در این صورت باید منتظر بمانید یا ظرفیت درخواستی را کاهش دهید.

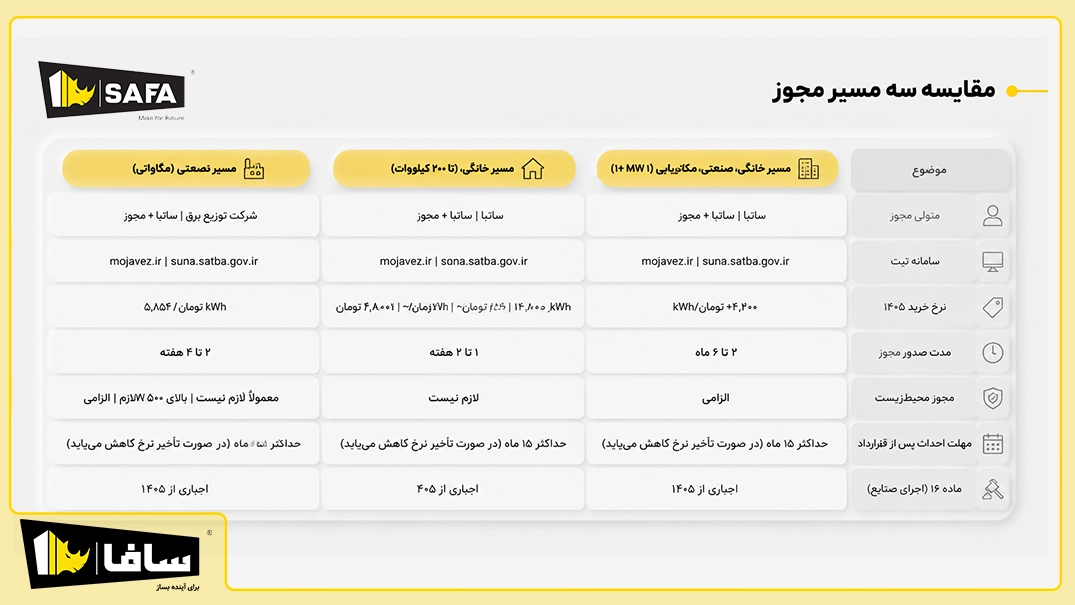

مقایسه سه مسیر مجوز (خانگی، صنعتی، مگاواتی)

مرحله ۴: انتخاب پیمانکار و تجهیزات نیروگاه خورشیدی

انتخاب پنل، اینورتر و پیمانکار مناسب، تعیین‌کننده بازدهی ۲۵ ساله نیروگاه شماست. حداقل توان قابل‌قبول ساتبا برای پنل خورشیدی ۲۵۰ وات است، راندمان پنل در طول ۲۵ سال نباید از ۸۰٪ کمتر شود، محدوده دمای کارکرد مجاز ۴۰- تا ۸۰+ درجه سانتی‌گراد و حداقل بار استاتیکی قابل تحمل ۵۴۰۰ پاسکال است.

پنل خورشیدی: داخلی یا خارجی؟

بازار ایران هم پنل‌های تولید داخل (مثل ماد انرژی) و هم برندهای معتبر جهانی مانند JA Solar، LONGi Solar، Jinko Solar و Trina Solar را عرضه می‌کند.

فرمول ساده انتخاب: اگر بودجه محدود دارید، پنل ایرانی گزینه مناسبی است. اگر می‌خواهید بیشترین بازدهی را در بازه ۲۵ سال داشته باشید، پنل خارجی (مثل LONGi یا JA Solar) انتخاب کنید. برای نیروگاه‌های مگاواتی، حتماً پنل خارجی با گارانتی بانک‌پذیر انتخاب شود.

اینورتر خورشیدی: قلب سیستم

اینورتر برق DC تولیدی پنل‌ها را به برق AC قابل‌استفاده تبدیل می‌کند و کیفیت آن مستقیماً روی بازدهی و عمر سیستم اثر می‌گذارد.

دو نوع اینورتر بر اساس نحوه اتصال:

On-Grid (متصل به شبکه): مناسب مکان‌هایی که برق مازاد به شبکه فروخته می‌شود؛ بدون نیاز به تجهیزات ذخیره‌سازی، اقتصاری‌تر.

Hybrid (ترکیبی با باتری): مناسب مناطقی با خاموشی زیاد و نیاز به تأمین برق شبانه؛ هزینه بیشتر به‌دلیل نیاز به باتری لیتیومی یا اسیدی.



از نظر معماری نیز دو گزینه وجود دارد: String Inverter (اگر یک پنل سایه داشته باشد، افت کل رشته را در پی دارد) و Micro Inverter (هر پنل ایوینورتر مجزا دارد، بهترین بازدهی در سایه‌اندازی جزئی، اما گران‌تر و مناسب سایه‌اندازی‌های متفرقه).

اینورتر باید دارای مجوز CE یا TÜV باشد. اینورترهای بدون مجوز شناخته‌شده توسط شرکت برق برای اتصال به شبکه پذیرفته نمی‌شوند.



محاسبه هزینه احداث نیروگاه

هزینه نهایی به سه عامل بستگی دارد: ظرفیت نیروگاه، سطح کیفی پنل و اینورتر (اقتصادی، متوسط یا پریمیوم) و محل نصب (پشت‌بام، زمین یا مزرعه). بیش از ۹۰٪ هزینه احداث مربوط به تجهیزات اصلی (پنل و اینورتر) است و هزینه نصب و خدمات مجموعاً کمتر از ۱۰٪ هزینه کل را تشکیل می‌دهد.

برای مثال، در یک نیروگاه ۱۰ کیلوواتی با پنل و اینورتر متوسط در اصفهان، هزینه کل احداث حدود ۱۰۸ میلیون تومان، درآمد سالانه حدود ۹۷.۴ میلیون تومان و دوره بازگشت سرمایه در حدود ۱.۱ سال برآورد می‌شود (بر اساس نرخ‌های تضمینی ۱۴۰۵). با توجه به نوسان نرخ دلار، پیش از اجرا حتماً استعلام قیمت به‌روز بگیرید.



چک‌لیست انتخاب پیمانکار مطمئن

انتخاب پیمانکار نادرست، بزرگ‌ترین ریسک یک پروژه خورشیدی است. پیش از امضای قرارداد این موارد را بررسی کنید:

  • تأییدیه ساتبا: پیمانکار باید در لیست شرکت‌های تأیید‌شده ساتبا (suna.satba.gov.ir) باشد.
  • نمونه‌کار قابل بازدید: حداقل ۳ پروژه مشابه معرفی کند که بتوانید از کارفرمای آن استعلام بگیرید.
  • پیش‌فاکتور تفکیک‌شده: هزینه پنل، اینورتر، سازه، کابل و نصب باید جداگانه ذکر شود.
  • گارانتی کتبی: گارانتی نصب حداقل ۱ سال و گارانتی تجهیزات حداقل ۵ سال، همراه با مهر و امضا.
  • برند و مدل دقیق تجهیزات: برند، مدل، توان و شماره سریال باید پیش از نصب اعلام شود.
  • بیمه مسئولیت مدنی: برای پوشش احتمال آسیب به ساختمان یا افراد.
  • پیش‌پرداخت منطقی: حداکثر ۳۰٪ پیش از نصب؛ باقی‌مانده پس از نصب و راه‌اندازی.
  • راهنمای O&M فارسی: دفترچه نگهداری با برنامه سرویس دوره‌ای مشخص.
  • پشتیبانی پس از فروش: وجود شماره پشتیبانی و زمان پاسخ‌گویی مشخص در صورت خرابی.
  • تحویل گزارش نصب به شرکت برق: مرحله‌ای که اغلب فراموش می‌شود اما برای فعال‌سازی قرارداد ضروری است.



مرحله ۵: بهره‌برداری، نگهداری و فروش برق نیروگاه خورشیدی

نحوه دریافت پول از شرکت برق

۱. کنتور هوشمند دو طرفه هر ماه مقدار تزریق به شبکه را ثبت می‌کند.

۲. شرکت توزیع برق صورت‌حساب تولید را ماهانه صادر می‌کند.

۳. پرداخت معمولاً تا ۲۵ روز پس از صدور صورت‌حساب انجام می‌شود.

۴. مبلغ به حساب بانکی اعلام‌شده هنگام عقد قرارداد واریز می‌شود.

۵. در صورت تأخیر در پرداخت، می‌توانید به اداره برق استان مراجعه کنید.



محاسبه قبض برق خانگی در مدل خودمصرفی

در مدل خودمصرفی، کنتور هوشمند دو مقدار را ثبت می‌کند: برق وارداتی (برقی که از شبکه می‌کشید، مثلاً شب و روزهای ابری) و برق صادراتی (مازادی که به شبکه می‌فروشید).

قبض ماهانه = (برق وارداتی × تعرفه مصرفی) − (برق صادراتی × نرخ تضمینی)

اگر میزان فروش بیشتر از مصرف باشد، مانده به حساب شما واریز می‌شود.

برنامه سرویس و نگهداری (O&M)

نگهداری منظم می‌تواند بازدهی سیستم را تا ۲۰٪ بالاتر از میانگین نگه دارد و از افت تولید ناشی از گردوغبار (تا ۳۰٪) جلوگیری کند.



هزینه تقریبی نگهداری سالانه:

- سیستم ۵ تا ۱۰ کیلوواتی (خانگی): ۱ تا ۲ میلیون تومان

- سیستم ۵۰ تا ۲۰۰ کیلوواتی (صنعتی): ۵ تا ۱۵ میلیون تومان

- نیروگاه ۱ مگاواتی: قرارداد O&M تخصصی حدود ۱۵۰ تا ۳۰۰ میلیون تومان در سال

- تعویض اینورتر (پس از ۱۰ تا ۱۵ سال): حدود ۲۰ تا ۵۰٪ هزینه اولیه، بسته به ظرفیت



تسهیلات بانکی برای احداث نیروگاه

صندوق توسعه ملی: وام ارزی برای نیروگاه‌های بالای ۱ مگاوات

بانک صنعت و معدن: تسهیلات سرمایه‌گذاری با نرخ ترجیحی

بانک کشاورزی: وام خورشیدی ویژه چاه‌های آب کشاورزی

بانک‌های خصوصی: وام با وثیقه ملک یا قرارداد PPA

با ارائه قرارداد PPA به‌عنوان وثیقه، دریافت وام با سود کمتر ممکن است.



اپلیکیشن‌های مفید برای مانیتورینگ آنلاین

Huawei FusionSolar: برای اینورترهای هواوی، نمایش آنلاین تولید

Growatt ShinePhone: برای اینورترهای Growatt

SMA Sunny Portal: برای اینورترهای SMA

Solar Analytics: تحلیل پیشرفته تولید و مقایسه با نیروگاه‌های مشابه

نرخ‌های خرید تضمینی برق در سال ۱۴۰۵

مهم‌ترین تغییر مصوبه ۱۴۰۵ این است که برای اولین بار، نیروگاه‌های هیبریدی (خورشیدی + باتری ذخیره‌ساز) دارای تعرفه اختصاصی با بالاترین نرخ شده‌اند؛ همین موضوع سرمایه‌گذاری در اینورترهای هیبریدی را جذاب‌تر از قبل کرده است.



جمع‌بندی: مسیر شما تا احداث نیروگاه خورشیدی

احداث نیروگاه خورشیدی در ایران، از انتخاب مدل سرمایه‌گذاری تا دریافت اولین صورت‌حساب فروش برق، یک مسیر ۵ مرحله‌ای مشخص و قانونمند است. با نرخ خرید تضمینی ۵٬۸۵۴ تومانی در سال ۱۴۰۵ برای نیروگاه‌های کوچک و رشد بیش از ۵۰ درصدی تعرفه‌ها نسبت به سال قبل، بازگشت سرمایه در این حوزه سریع‌تر از بسیاری از گزینه‌های سرمایه‌گذاری سنتی شده است.

نکته کلیدی موفقیت، انتخاب درست در سه نقطه است: مدل سرمایه‌گذاری متناسب با هدف شما، تجهیزات باکیفیت و استاندارد ساتبا، و پیمانکاری معتبر با سابقه و گارانتی مکتوب.

تیم سافا در تمام این مراحل از مشاوره انتخاب ظرفیت و تجهیزات تا اخذ مجوز و نصب استاندارد  در کنار شماست. برای دریافت مشاوره رایگان و برآورد دقیق هزینه احداث نیروگاه خورشیدی متناسب با شهر و مصرف خودتان، همین حالا با کارشناسان سافا در تماس باشید.





سوالات متداول درباره احداث نیروگاه خورشیدی

۱. حداقل سرمایه برای احداث نیروگاه خورشیدی خانگی چقدر است؟

هزینه به ظرفیت، برند تجهیزات و محل نصب بستگی دارد. بیش از ۹۰٪ هزینه مربوط به پنل و اینورتر است. برای برآورد دقیق متناسب با مصرف و شهر خود، از ماشین‌حساب هزینه یا مشاوره سافا استفاده کنید.



آیا برای نصب پنل خورشیدی روی پشت‌بام نیاز به مجوز شهرداری هست؟

مجوز اصلی از طریق شرکت توزیع برق استانی (سامانه مهرسان/برق‌من) صادر می‌شود. برای نیروگاه‌های خانگی تا ۲۰۰ کیلووات معمولاً مجوز محیط‌زیست لازم نیست، اما تأیید مقاومت سازه‌ای پشت‌بام توسط مهندس سازه ضروری است.



۳. نرخ خرید تضمینی برق خورشیدی در سال ۱۴۰۵ چقدر است؟

برای نیروگاه‌های تا ۲۰۰ کیلووات، نرخ مصوب ۱۴۰۵ معادل ۵٬۸۵۴ تومان به ازای هر کیلووات‌ساعت است که نسبت به سال ۱۴۰۴ حدود ۵۳٪ رشد داشته است.



۴. دوره بازگشت سرمایه نیروگاه خورشیدی چند سال است؟

با توجه به تابش بالای خورشید در ایران و نرخ‌های خرید تضمینی جدید، دوره بازگشت سرمایه معمولاً بین ۲.۵ تا ۵ سال برای اکثر مدل‌ها برآورد می‌شود (بسته به شهر، ظرفیت و مدل سرمایه‌گذاری).



۵. چگونه بفهمم پشت‌بام یا زمین من برای نصب نیروگاه خورشیدی مناسب است؟

با چک‌لیست ارزیابی سایت (جهت جنوبی، عدم سایه‌اندازی، مقاومت سازه‌ای، دسترسی به تابلو برق) می‌توانید ارزیابی اولیه انجام دهید. برای بررسی دقیق‌تر، کارشناسان سافا می‌توانند بازدید فنی رایگان انجام دهند.



۶. تفاوت پنل ایرانی و خارجی در چیست؟

پنل ایرانی برای بودجه محدود مقرون‌به‌صرفه‌تر است، در حالی‌که پنل‌های خارجی معتبر (مثل LONGi یا JA Solar) بازدهی و پایداری بالاتری در بلندمدت (۲۵ سال) ارائه می‌دهند و برای نیروگاه‌های مگاواتی با نیاز به گارانتی بانک‌پذیر توصیه می‌شوند.
